Informe brindado por el Distrito Río Negro de Vialidad Nacional

Radiografía de cada tramo

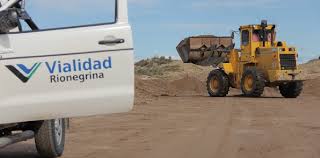

Un informe brindado por el Distrito Río Negro de Vialidad Nacional detalla el grado de avance de los trabajos en los distintos tramos.

Maquinchao-Ing. Jacobacci: (73,5 km) contempla la ejecución del paquete estructural completo, actualmente se encuentran 36 km de ruta pavimentada no habilitada al tránsito por razones de seguridad y trabajan en las bases de asiento e imprimación para la posterior ejecución de la carpeta asfáltica. También se construye un puente sobre el FFCC en el cruce cercano a Maquinchao. El contratista de esta obra es la empresa Contreras Hnos. SA. Avance: 56,26%.

Jacobacci-Comallo Sección I: (45 km) obra nueva completa. Contratista Equimac SA, retomaron las tareas después de un tiempo de poca y casi nula actividad. Avance: 25,64%.

Jacobacci -Comallo Sección II: (30 km) obra nueva completa. Contratista Burgwardt SA, actualmente se están desarrollando tareas de ejecución de terraplenes, sub bases y bases granulares e imprimaciones. Avance: 53,89 %.

Jacobacci -Comallo Sección III: (18 km) obra nueva completa. Contratista Homaq SA, actualmente se están desarrollando tareas de ejecución terraplenes, sub bases y bases granulares e imprimaciones. Avance: 62,92%.

Comallo-Pilcaniyeu Viejo: obra nueva completa. Contratista CPC SA-Vila Agro SA UTE, actualmente se están desarrollando tareas de ejecución de terraplenes, sub bases y bases granulares e imprimaciones, como así también se está comenzando con las tareas previas al puente sobre el arroyo Comallo. Avance 71,07%.

Pilcaniyeu Viejo-Emp RN Nº 40 Secc I: (32,11 km) obra nueva completa culminada. Contratista José J. Chediack SA. Avance: 100%.

Pilcaniyeu Viejo-Emp RN Nº 40 Secc II: (31,15 km) obra nueva completa contratista Decavial SA, se están desarrollando tareas de clasificación de suelos, voladuras y saneamiento de mallines. Avance: 29,74 %.

Acceso al complejo Tecnológico Pilcaniyeu CNEA: (11,4km) obra nueva completa contratista: Luis M. Pagliara SA, se están retomando las tareas, recomponiendo bases e imprimaciones y acondicionando la zona para comenzar con la carpeta asfáltica en noviembre. Avance: 69%.

Puente sobre el Arroyo Nahuel Niyeu: contratista Luciano SA, en esta obra se han realizado las tareas previas, como la movilización, los estudios de suelos e hidráulicos.







Suscripción a

Las noticias más importantes, una vez por semana, sin cargo, en su email.

Complete sus datos para suscribirse.

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *
